Formando parte del plan de inversiones de CODEUR a realizar durante el año 2018, se están llevando a cabo actuaciones importantes en la mejora de la red municipal.
En este periodo, entre otras actuaciones, se van a renovar tramos de la tubería general que abastece la costa de Vera, la cual ya ha sido objeto de renovaciones anteriores en distintos tramos coincidiendo con periodos anteriores de inversión (año 2017), persiguiendo con el actual la renovación de la totalidad de su longitud.
Las actuaciones planteadas afectan a 3 tramos del trazado:
Tramo I: Junto a la Avenida del Salar del Plan Especial de la Costa, frente a la Urb. Gavisa.
Tramo II: Al inicio del sector RC-13 junto al Salar de los Cano.

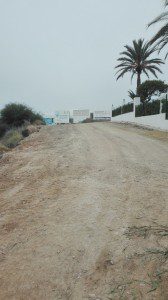

Tramo III: En el tramo de carril bici frente a la Urb. Kashbah del Puerto.
Con las mismas se pretende la sustitución total de los tramos restantes cuya vida útil ha terminado, y que es causa de averías, por PVC orientado. Esta actuación asegurará un suministro de calidad y sin cortes a toda la costa de Vera.
TRAMO I. Junto al vial 3

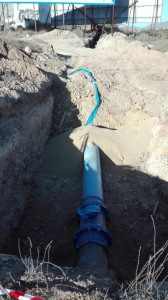

Foto 1. Conexión inicial junto a la rotonda del vial 3 del Plan Especial, a tubería existente de Polietileno

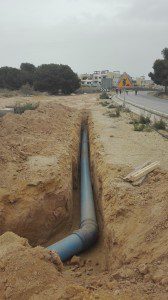

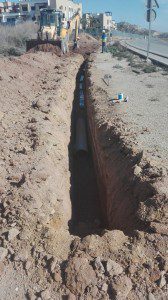

Foto 2. Trabajos de enterrado de la nueva tubería de PVC-O

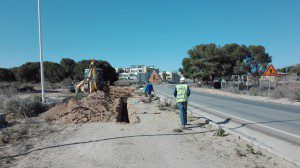

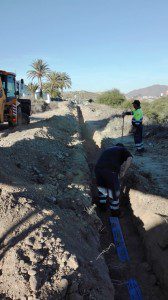

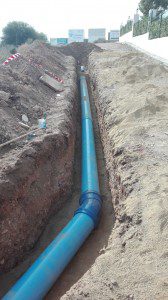

Foto 3. Trazado de la canalización junto a Urb. Gavisa

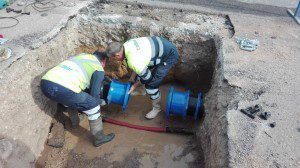

Foto 4. Preparación del nudo de entronque final (Te y Válvula) a la tubería de fundición existente

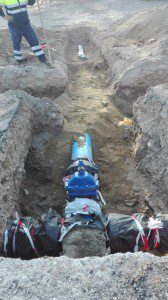

Foto 5. Nudo de entronque final. Te y Válvula colocadas
Foto 6. Enterrado de zanjas.
Restitución del estado original en el trazado de la canalización junto a Urb. Gavisa

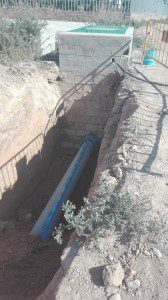

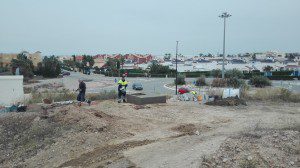

Foto 7. Ejecución de arquetón de registro en conexión inicial a tubería existente de Polietileno.
Ventosa colocada en punto alto de la tubería
TRAMO II. Junto a la caseta de ventas de Caporchanes. Frente al parque acuático de Vera

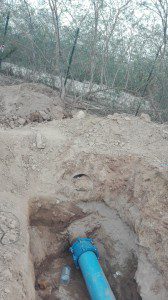

Foto 1. Punto inicial renovación tramo. Conexión a arqueta de válvula y ventosa existente

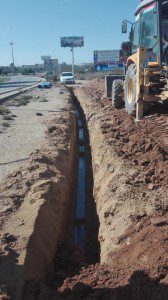

Foto 2. Canalización renovada de PVC-O junto a Ctra. AL-7107.
Trazado inicial junto a arquetón de conexión
Foto 3. Canalización renovada de PVC-O junto a Ctra. AL-7107
Trazado longitud intermedia
Foto 4. Canalización renovada de PVC-O junto a Ctra. AL-7107.
Trazado longitud junto a conexión final en rotonda de acceso a Hotel Zimbali
Foto 5. Enterrado de longitud inicial/intermedia del trazado renovado
y derivación a conexión con tubería de fundición existente
Foto 6. Entronque final con tubería de fundición existente
junto a rotonda de acceso a Hotel Zímbali en AL-7107
En las próximas semanas está previsto que se inicien los trabajos en el tramo III indicado, con esta actuación se completará la renovación completa de la longitud total del trazado de la tubería general.
Deja tu comentario
